Ca kiểm kê cuối tháng, bảng xuất–nhập vẫn “đẹp” nhưng thực tế kho lại kẹt người, kẹt xe nâng, đơn gấp thì thiếu hàng ở đúng vị trí. Khi số SKU tăng nhanh và đơn nhỏ lẻ dày hơn, chi phí nhân công lẫn sai sót âm thầm đội lên từng ngày. Với Âu Việt, câu hỏi “Tính toán ROI (Hoàn vốn)” trở thành điểm tựa để nhìn rõ thời điểm chuyển từ kho thường sang kho tự động AS/RS, tối ưu diện tích, giảm lỗi và giữ nhịp giao hàng ổn định mà không phải “đốt” thêm ca làm.

Những tín hiệu cho thấy kho thường đã chạm trần hiệu suất
Kho thường không “tệ”, nhưng sẽ đến lúc cấu trúc kệ, luồng di chuyển và cách lấy hàng thủ công không còn theo kịp nhịp tăng trưởng. Khi đó, vấn đề không nằm ở nỗ lực của đội vận hành mà nằm ở giới hạn hệ thống. Dưới đây là các dấu hiệu chúng tôi hay gặp khi khảo sát hiện trạng trước quyết định nâng cấp.
- Tăng ca thành mặc định: hết ca vẫn chưa “dọn” xong đơn, đặc biệt ở khung giờ cut-off cho xe tuyến.
- Đường đi nội bộ bị xung đột: người lấy hàng, xe nâng, xe đẩy cắt nhau liên tục, phát sinh chờ và rủi ro an toàn.
- Sai vị trí – sai lô: nhầm ô kệ, nhầm lô/ hạn dùng khiến tỉ lệ trả hàng hoặc bù hàng tăng.
- Không gian bị lãng phí theo chiều cao: trần kho còn dư nhưng không thể khai thác an toàn/hiệu quả bằng kệ thường.
- KPI “đẹp” nhưng chi phí ẩn tăng: thời gian tìm hàng, di chuyển, kiểm đếm, xử lý lỗi bào mòn biên lợi nhuận.
Ví dụ thực tế: một kho phân phối hàng tiêu dùng tại quận Bình Tân (khu phường Tân Tạo) từng bị “ngập” đơn nhỏ lẻ vào mùa cao điểm. Nhìn trên báo cáo, năng suất người/giờ vẫn tăng, nhưng thực tế là tăng nhờ tăng ca và chia ca lắt nhắt; bù lại tỷ lệ sai vị trí tăng và phát sinh tắc nghẽn ở khu đóng gói. Sau khi đo thời gian thao tác theo tuyến pick và sắp lại luồng nhập–xuất, kho vẫn cải thiện được một phần, nhưng điểm nghẽn chiều cao và vùng lưu trữ nhanh vẫn không giải quyết triệt để—đây là lúc phương án tự động hóa mới thực sự “đáng ngồi xuống tính”.
Lưu ý thuật ngữ: ROI là tỷ suất hoàn vốn (Return on Investment), còn hệ thống kho thông minh là hệ thống lưu trữ và truy xuất tự động (Automated Storage and Retrieval System)—thường phù hợp khi doanh nghiệp cần khai thác chiều cao, giảm phụ thuộc nhân công và chuẩn hóa truy xuất.
Checklist dữ liệu để “Tính toán ROI (Hoàn vốn)” không bị sai
Để tính hoàn vốn sát thực tế, cần đủ dữ liệu đầu vào và phải “đo đúng chỗ”. Nếu chỉ lấy số nhân sự hiện tại nhân với lương rồi so với chi phí đầu tư, kết quả thường sai lệch vì bỏ qua biến động sản lượng, chất lượng đơn, và chi phí ẩn. Khi đội kỹ thuật Âu Việt làm bài toán này, chúng tôi thường chốt tối thiểu các nhóm dữ liệu sau trước khi chốt mô hình.
Dữ liệu vận hành bắt buộc
Các con số dưới đây quyết định “đầu ra” của hệ thống: năng lực xử lý, mức tự động hóa phù hợp và kỳ vọng tiết kiệm. Nên lấy theo ít nhất 8–12 tuần, tách mùa cao điểm nếu có để tránh ảo tưởng về trung bình. Khi dữ liệu đã sạch, việc mô phỏng luồng hàng mới đáng tin.
- Sản lượng nhập/xuất theo ngày, theo ca; tỷ lệ đơn gấp và cut-off.
- Cấu trúc đơn: số line/đơn, tỷ lệ hàng lẻ–nguyên thùng, tỷ lệ trả/đổi.
- Danh mục SKU: số lượng SKU, tốc độ quay vòng, nhóm hàng chạy nhanh/chạy chậm.
- Tỷ lệ sai sót: sai vị trí, sai số lượng, sai lô/hạn dùng; thời gian xử lý lỗi.
- Diện tích và chiều cao hữu dụng; ràng buộc cột, dầm, sàn, cửa, đường xe nâng.
Dữ liệu chi phí cần “bóc tách”
Chi phí nhân công không chỉ là lương; còn là tuyển dụng, đào tạo, biến động theo ca và thời gian chết. Tương tự, chi phí sai sót không chỉ là một lần bù hàng mà còn là trễ chuyến, tăng kiểm tra và mất uy tín. Tách được các lớp chi phí này, kết quả sẽ phản ánh đúng tình hình.
- Nhân công trực tiếp: lương, phụ cấp ca, OT, tỷ lệ vắng mặt, chi phí tuyển/đào tạo.
- Thiết bị hiện hữu: xe nâng, pin/nhiên liệu, bảo trì, thay thế phụ tùng.
- Chất lượng dịch vụ: chi phí bù hàng, hoàn hàng, vận chuyển lại, xử lý khiếu nại.
- Chi phí cơ hội: mất doanh thu vì thiếu hàng đúng vị trí hoặc không kịp cut-off.
Một điểm hay bị bỏ sót là dữ liệu “đường đi”. Có kho đo rất kỹ năng suất, nhưng không đo quãng đường di chuyển và thời gian chờ ở nút giao. Trong một lần khảo sát tại khu phường Bình Hưng Hòa, chúng tôi phát hiện nút thắt nằm ở đoạn giao giữa khu soạn và khu đóng gói—chỉ cần lệch lịch xe tuyến là hàng dồn cục, kéo theo kiểm đếm lại. Khi tách dữ liệu theo tuyến và theo khung giờ giao nhận, bài toán hoàn vốn mới phản ánh đúng “điểm đau” thật.
Mô hình chi phí: tính đủ CAPEX, OPEX và chi phí ẩn
Nâng cấp lên kho tự động không chỉ là mua thiết bị; đó là một gói đầu tư gồm hạ tầng, phần mềm, an toàn và vận hành. Để tránh “đẹp trên giấy”, cần lập mô hình chi phí theo vòng đời, tối thiểu 5–10 năm, với các giả định rõ ràng. Khi bạn chốt đúng phạm vi, việc so sánh với kho thường mới công bằng.
Khi triển khai mô hình, chúng tôi thường chốt lại bằng một câu hỏi kiểm tra: “Tính toán ROI (Hoàn vốn)” đã bao gồm chi phí dừng kho, huấn luyện và rủi ro gián đoạn hay chưa?
CAPEX: phần đầu tư ban đầu
CAPEX thường chiếm tỷ trọng lớn và dễ “lọt” hạng mục. Với AS/RS, các khoản phụ trợ (nền móng, điện, mạng, PCCC, khu staging) đôi khi quyết định độ ổn định vận hành hơn cả cấu hình thiết bị. Nếu kho đang hoạt động, chi phí thi công theo giai đoạn cũng cần được tính riêng.
- Thiết bị AS/RS: kết cấu kệ, thiết bị truy xuất, băng tải (nếu có), cảm biến an toàn.
- Hạ tầng: gia cường nền/sàn, điện nguồn và dự phòng, mạng công nghiệp.
- Phần mềm: tích hợp với hệ quản lý kho hiện tại, cấu hình quy tắc nhập–xuất.
- An toàn và tuân thủ: giải pháp phòng cháy, lối thoát, vùng cấm vận hành.
OPEX: chi phí vận hành theo năm
OPEX là thứ giúp bạn tránh ảo tưởng “lắp xong là xong”. Trong các dự án chúng tôi từng tiếp nhận để tối ưu lại, nguyên nhân trượt KPI thường đến từ kế hoạch bảo trì không phù hợp hoặc thiếu phụ tùng quan trọng. OPEX cần gắn với điều kiện chạy thực tế theo ca.
- Bảo trì định kỳ: lịch kiểm tra, vật tư hao mòn, đội kỹ thuật vận hành.
- Năng lượng: điện tiêu thụ theo tải, theo ca, theo mùa.
- Đào tạo và vận hành: cập nhật quy trình, phân quyền, kịch bản xử lý sự cố.
Cách tính nhanh để ra quyết định sơ bộ
Không nên coi đây là “con số chốt” mà là bước lọc dự án. Công thức thường dùng là: Thời gian thu hồi vốn = Tổng đầu tư / (Lợi ích ròng hằng năm). Lợi ích ròng nên tính sau khi trừ OPEX tăng thêm và dự phòng rủi ro.
- Lợi ích ròng hằng năm = (Tiết kiệm nhân công + giảm sai sót + tiết kiệm diện tích/quy đổi chi phí thuê + tăng năng lực xử lý) − (OPEX tăng thêm).
- Luôn đặt biên dự phòng cho giai đoạn chạy thử và “học vận hành” (thường 3–6 tháng tùy độ phức tạp).
Một tình huống thường gặp ở khu phường An Lạc là xe tải vào–ra dày, nếu thi công không theo pha hợp lý sẽ làm gián đoạn xuất hàng và phát sinh phí chờ. Với các kho có tuyến đi về huyện Bình Chánh, chúng tôi thường đưa thêm kịch bản “giờ cao điểm” vào mô hình, để ROI không bị ảo do bỏ qua chi phí trễ chuyến và xử lý dồn đơn.

Tiêu chí ra quyết định sau “Tính toán ROI (Hoàn vốn)”
Ngay cả khi thời gian thu hồi vốn “đẹp”, bạn vẫn cần kiểm tra mức phù hợp về mặt vận hành và rủi ro. AS/RS mạnh ở tính chuẩn hóa và khai thác chiều cao, nhưng sẽ kém hiệu quả nếu danh mục hàng thay đổi liên tục, quy cách pallet không đồng nhất hoặc quy trình nhập–xuất chưa ổn định. Vì vậy, quyết định nên dựa trên cả điểm số vận hành, không chỉ một con số tài chính.
Bộ tiêu chí “đủ điều kiện” trước khi nâng cấp
Chúng tôi thường khuyến nghị chấm theo thang đơn giản (Đạt/Chưa đạt) để tránh tranh luận cảm tính. Nếu còn nhiều “Chưa đạt”, nên ưu tiên chuẩn hóa quy trình và dữ liệu trước, rồi mới khóa thiết kế hệ thống. Cách làm này giúp giảm sửa đổi sau khi ký dự án.
- Ổn định quy cách lưu trữ: pallet/khay đồng đều, quy ước mã vị trí rõ ràng.
- Dữ liệu kho đáng tin: tồn kho “đúng như hệ thống”, sai lệch kiểm kê thấp.
- Luồng nhập–xuất rõ: có khu staging, quy tắc ưu tiên đơn gấp, quy trình xử lý hàng trả.
- Tính sẵn sàng của hạ tầng: điện, mạng, mặt bằng thi công theo pha.
- Kế hoạch nhân sự: ai vận hành, ai bảo trì, quy trình chuyển giao.
Khi nào chưa nên lên AS/RS dù “có vẻ lời”
Có những trường hợp ROI nhìn qua có thể hấp dẫn, nhưng rủi ro triển khai lại cao hơn lợi ích. Điển hình là kho đang thay đổi mô hình bán hàng, thay đổi SKU liên tục hoặc vừa chuyển hệ thống quản lý kho chưa ổn định. Khi nền tảng dữ liệu chưa vững, tự động hóa dễ biến thành “tăng tốc sai”.
- SKU biến động mạnh theo tuần, quy cách đóng gói thay đổi liên tục.
- Chưa có kỷ luật dữ liệu lô/hạn dùng, nhập xuất không theo chuẩn.
- Không thể bố trí vùng thi công an toàn khi kho vẫn phải chạy 100% công suất.
Một case chúng tôi từng xử lý là kho linh kiện có tỷ lệ đổi mã hàng nhanh theo dự án; ban đầu muốn tự động hóa sâu để giảm người. Sau khi đối soát, vấn đề lớn nhất lại nằm ở quy tắc mã hóa và kiểm soát lô—chỉ cần chuẩn hóa và “khóa” danh mục theo nhóm, năng suất đã tăng rõ mà chưa cần đầu tư lớn. Bài học là: tự động hóa nên đi sau chuẩn hóa, không đi trước.

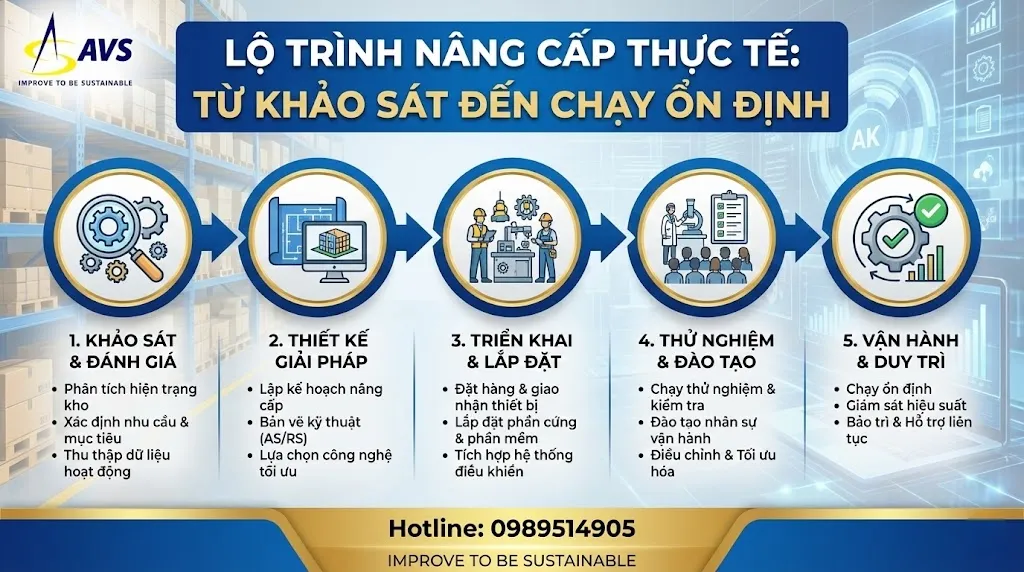

Lộ trình nâng cấp thực tế: từ khảo sát đến chạy ổn định
Đầu tư phương án kho tự động sẽ “ngon” khi lộ trình triển khai kiểm soát được rủi ro gián đoạn vận hành. Thay vì làm một lần rồi cầu may, cách an toàn là chia pha: khảo sát–thiết kế–thi công–chạy thử–tối ưu, mỗi pha có tiêu chí nghiệm thu rõ. Điều này cũng giúp kiểm soát phát sinh và bảo vệ KPI giao hàng.
Trong các dự án Âu Việt triển khai, chúng tôi ưu tiên thiết kế theo kịch bản vận hành thật: đơn gấp, giờ cắt tuyến, tình huống thiếu vị trí, và phương án chạy tay khi cần, để hệ thống không “đứng hình” khi có sự cố nhỏ.
Các bước triển khai khuyến nghị
Mỗi bước dưới đây đều có “điểm kiểm” để quyết định có nên đi tiếp hay cần chỉnh. Nếu bỏ qua bước kiểm, rủi ro thường dồn về giai đoạn chạy thử—lúc đó sửa vừa tốn tiền vừa tốn thời gian. Bạn nên yêu cầu nhà cung cấp giải thích rõ tiêu chí nghiệm thu cho từng giai đoạn.
- Khảo sát hiện trạng: đo luồng hàng, tuyến di chuyển, nút thắt, kiểm tra ràng buộc xây dựng.
- Thiết kế concept: định nghĩa mức tự động hóa, vùng nhanh/chậm, nguyên tắc nhập–xuất.
- Thiết kế chi tiết: layout, cấu hình lưu trữ, tích hợp phần mềm, an toàn vận hành.
- Thi công theo pha: bố trí vùng staging, kế hoạch cắt điện/thi công ngoài giờ.
- Chạy thử & chuyển giao: kiểm thử kịch bản lỗi, đào tạo, đo KPI sau go-live.
Ở giai đoạn chuẩn bị mặt bằng, việc bố trí điểm tập kết thiết bị và xe cẩu đôi khi “ăn” nhiều thời gian hơn bạn nghĩ—nhất là tại khu phường Tân Tạo A khi đường nội bộ nhỏ và xe ra vào theo khung giờ. Nếu không lên lịch giao nhận theo pha, thiết bị về sớm sẽ chiếm diện tích, về muộn lại kéo trễ tiến độ.
Trước khi chốt go-live, chúng tôi thường làm một vòng kiểm “đúng dữ liệu”: từ mã vị trí, quy tắc ưu tiên đơn, đến kịch bản hết hàng ở vị trí nhanh. Đây là lúc “Tính toán ROI (Hoàn vốn)” trở nên thực tế nhất, vì mọi giả định đều được thử bằng tình huống vận hành thật chứ không chỉ là bảng tính.
Khi thi công gần khu phường Bình Trị Đông, việc điều phối xe nâng và vùng an toàn cần được kẻ vạch rõ để tránh xung đột với đội vận hành kho. Nếu tuyến vận chuyển có điểm giao thông phức tạp hướng về quận Tân Phú, nên dự phòng lịch giao thiết bị lệch giờ cao điểm để giảm rủi ro trễ tiến độ.
Cuối cùng, đừng bỏ qua “tháng đầu tiên”: đây là giai đoạn hệ thống đạt 70–85% hiệu suất thiết kế, sau đó mới tăng dần khi đội vận hành quen quy trình. Một kho ở khu phường Bình Trị Đông A từng bị hụt KPI tuần đầu vì chưa chốt quy tắc ưu tiên đơn gấp; chỉ sau khi chỉnh luồng và đào tạo lại theo ca, năng suất ổn định và tỷ lệ sai vị trí giảm rõ rệt.

Câu hỏi thường gặp (FAQ)
Thời gian thu hồi vốn thường bao lâu thì hợp lý?
Không có một con số chung cho mọi kho. Với kho có sản lượng cao, đơn dày và thiếu không gian theo chiều cao, thời gian thu hồi vốn thường ngắn hơn so với kho biến động SKU mạnh hoặc chỉ chạy một ca. Bạn nên tính theo kịch bản cơ sở và thêm ít nhất một kịch bản thận trọng (sản lượng giảm, OPEX tăng, thời gian học vận hành dài hơn).
Có thể nâng cấp dần hay bắt buộc phải làm “một lần cho xong”?
Phần lớn dự án nên đi theo lộ trình theo pha để giảm rủi ro gián đoạn. Bạn có thể bắt đầu từ khu lưu trữ hàng chạy nhanh, hoặc chuẩn hóa dữ liệu và quy trình trước, rồi mới mở rộng mức tự động hóa. Cách làm này giúp kiểm soát phát sinh và học vận hành từng bước.
Những lỗi phổ biến khiến ROI bị “ảo” là gì?
Thường gặp nhất là bỏ sót chi phí gián đoạn khi thi công, đánh giá thấp thời gian đào tạo, và không tính chi phí xử lý sự cố/dừng hệ thống. Ngoài ra, nếu dữ liệu tồn kho sai hoặc quy tắc nhập–xuất chưa ổn định, hệ thống tự động có thể không đạt năng suất như kỳ vọng, làm lợi ích ròng giảm.
Trước khi làm bài toán hoàn vốn, kho cần chuẩn bị gì?
Hãy chuẩn hóa mã vị trí, kiểm soát tồn kho thực–hệ thống, và thống kê dữ liệu đơn hàng tối thiểu 8–12 tuần. Nếu có mùa cao điểm, tách riêng dữ liệu theo mùa để tránh trung bình “đánh lừa” quyết định. Càng rõ quy tắc vận hành (đơn gấp, cut-off, hàng trả), mô hình càng sát thực tế.
Kết luận
Nâng cấp từ kho thường lên kho tự động không phải cuộc đua “mua công nghệ”, mà là quyết định tối ưu chi phí dài hạn và độ ổn định giao hàng. Khi bạn nhìn đủ cả năng suất, sai sót, không gian theo chiều cao và chi phí ẩn, bài toán hoàn vốn sẽ bớt cảm tính và dễ chốt phương án đúng. Điều quan trọng là chuẩn hóa dữ liệu, kiểm tra ràng buộc mặt bằng, và triển khai theo pha để giảm gián đoạn vận hành. Nếu bạn muốn đánh giá nhanh hiện trạng và dựng mô hình lợi ích–chi phí theo kịch bản thực tế, hãy bắt đầu từ một buổi khảo sát và đo luồng vận hành tại kho.
Tối ưu hóa không gian lưu trữ, lắt đặt kho tự động, liên hệ CÔNG TY TNHH HỆ THỐNG ÂU VIỆT, Hotline: 0866 539 578, 0989514905
